Cầu Rạch Miễu 2 tăng tốc “về đích”, sẽ khánh thành vào dịp đặc biệt

Thứ ba, 20/05/2025 - 12:34

Dự án cầu Rạch Miễu 2 đã vượt mốc 86% tiến độ tổng thể, với phần cầu chính hoàn thành hợp long và đang thi công nước rút để sẵn sàng khánh thành đúng ngày 19/8.



Cầu Rạch Miễu 2 tăng tốc “về đích”, sẽ khánh thành vào dịp đặc biệt- Ảnh 1.

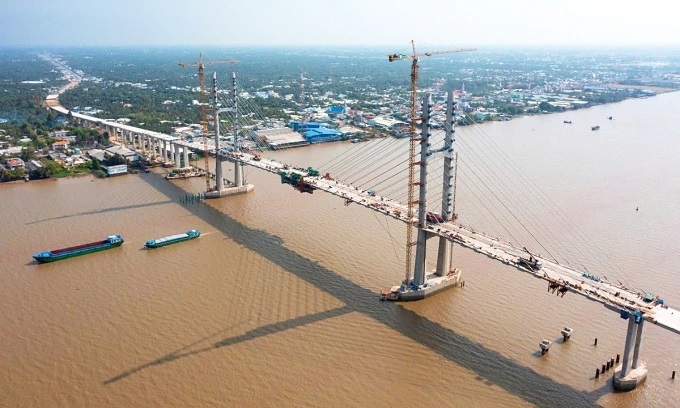

Hình ảnh cầu Rạch Miễu 2 hợp long vào tháng 4/2025.

Ngày 19/5, Ban Quản lý dự án Mỹ Thuận (Bộ Giao thông Vận tải) đã chính thức phát động đợt thi đua “75 ngày đêm” nhằm đẩy nhanh tiến độ dự án cầu Rạch Miễu 2, phấn đấu khánh thành công trình vào đúng ngày 19/8 – kỷ niệm 80 năm Cách mạng tháng Tám.

Theo cập nhật từ Ban Quản lý dự án Mỹ Thuận, tính đến giữa tháng 5, dự án đã đạt 86% tiến độ tổng thể, trong đó phần cầu chính vượt tiến độ hơn 8%. Công trình đang được thi công liên tục với hình thức 3 ca 4 kíp, tại 30 mũi thi công, huy động gần 600 kỹ sư, công nhân, hơn 150 thiết bị máy móc hoạt động liên tục cả ngày lẫn đêm.

Hiện phần đường dẫn 14km đã dỡ tải xong 9km, thi công cấp phối đá dăm 13km và rải bê tông nhựa được 9km. Dự kiến toàn bộ phần đường sẽ hoàn thành trước 30/6. Riêng cầu chính dây văng đã hợp long ngày 19/4, hiện đang thi công các hạng mục cuối như mặt cầu, khe co giãn, lan can, hệ thống chiếu sáng và dự kiến hoàn tất trước 17/7.

Ngoài ra, các cầu phụ như Xoài Hột, Mỹ Tho, Tam Sơn, Ba Lai đã hoàn thành; cầu Sông Mã sẽ xong trước tháng 6, góp phần hoàn chỉnh toàn bộ tuyến. Theo kế hoạch, lễ khánh thành công trình sẽ diễn ra vào ngày 19/8, đúng dịp chào mừng 80 năm Quốc khánh, như chỉ đạo của Thủ tướng Chính phủ và Bộ trưởng Bộ Xây dựng.

Khi hoàn thành cây cầu sẽ đóng vai trò cầu nối chiến lược giữa Tiền Giang và Bến Tre, thay thế và giảm tải đáng kể cho cầu Rạch Miễu hiện hữu, vốn đã quá tải trong nhiều năm qua. Đồng thời góp phần mở rộng trục kinh tế ven biển phía Đông Đồng bằng sông Cửu Long, từ TP.HCM qua Tiền Giang – Bến Tre – Trà Vinh – Sóc Trăng.

Ngoài cầu Rạch Miễu, theo Bộ Xây dựng, Đồng bằng sông Cửu Long đã và đang triển khai 9 dự án giao thông quan trọng quốc gia với tổng vốn đầu tư khoảng 106.000 tỷ đồng. Trong số đó có 6 dự án có kế hoạch hoàn thành trong năm 2025, gồm 4 dự án đường bộ cao tốc với tổng chiều dài 207km và hai dự án cầu, đường bộ.
