Cụm công nghiệp Quảng Khánh - giai đoạn 1 tại Đồng Tháp

Thứ năm, 05/02/2026 - 12:12

Cụm công nghiệp Quảng Khánh - giai đoạn 1 được quy hoạch tại phường Mỹ Trà, tỉnh Đồng Tháp (xã Mỹ Trà, thành phố Cao Lãnh và xã An Bình, huyện Cao Lãnh cũ). Dự án có vị trí thuận lợi khi tiếp giáp đường Quốc lộ 30 tuyến tránh TP Cao lãnh cũ, cách nút giao cao tốc N2B và QL30 khoảng 5km.

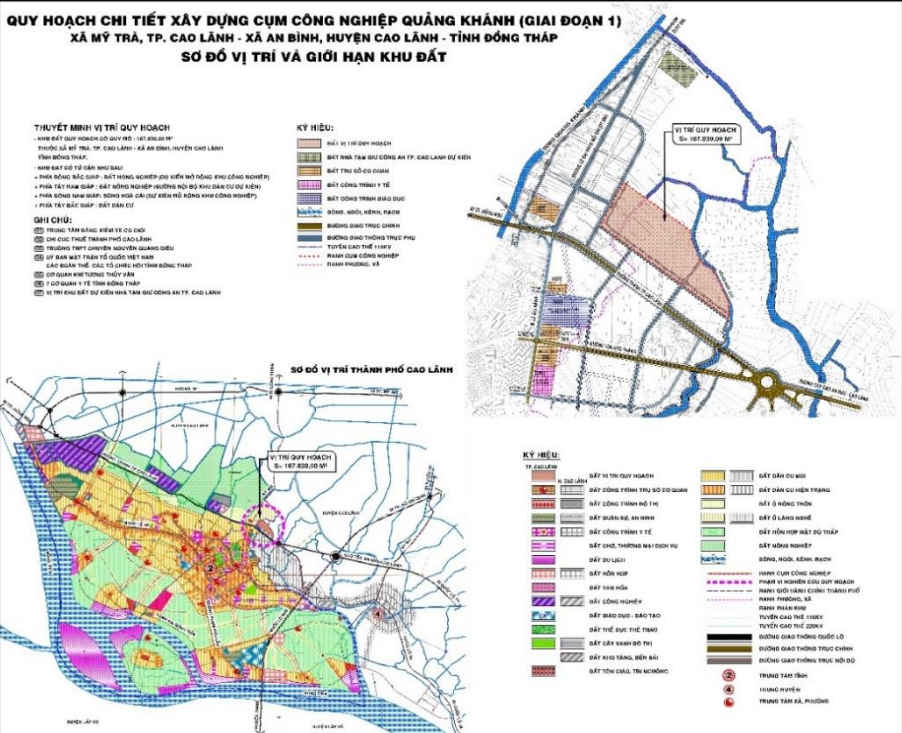

Phạm vi ranh giới và kết nối liên vùng CCN Quảng Khánh giai đoạn 1

CCN Quảng Khánh (giai đoạn 1) nằm trong quy hoạch phân khu Khu dân cư - kho hàng, tuyến giao thông ngã tư Quảng Khánh - Rạch Dầu. Cụ thể như sau:

- Phía Đông Bắc giáp với đất nông nghiệp (dự kiến mở rộng CN);

- Phía Tây Nam giáp với đất nông nghiệp (đường nội bộ khu dân cư dự kiến);

- Phía Đông Nam giáp với rạch Ngã Cái (dự kiến mở rộng CN);

Vị trí chiến lược và kết nối vùng:

- Cách cảng quốc tế Long An khoảng 153km;

- Cách sân bay Cần Thơ khoảng 90km;

- Cách cảng Cát Lái khoảng 156km;

- Cách cửa khẩu quốc tế Dinh Bà khoảng 78km.

Quy mô CCN Quảng Khánh giai đoạn 1

Tổng diện tích

16,783ha

Quy hoạch sử dụng đất

- Đất công nghiệp: 11,17ha

- Đất dịch vụ, điều hành: 0,47ha

- Đất giao thông: 2,16ha

- Đất an toàn vệ sinh cách ly: 1,14ha

- Đất cây xanh, mương nước: 1,81ha

Ngành nghề thu hút

- Sản xuất dược phẩm;

- Sản xuất các sản phẩm liên quan đến dược phẩm, công nghiệp sản xuất sạch

Hệ thống cơ sở hạ tầng CCN Quảng Khánh giai đoạn 1

- Hệ thống giao thông: được bố trí trên cơ sở kết nối với mạng lưới đường Lê Đại Hành nối dài và đường tránh thành phố Cao Lãnh lộ giới trục 24m, chiều rộng mặt đường 12m, vỉa hè mỗi bên rộng 6m. Đường nội bộ trong cụm công nghiệp có lộ giới 17m (3,0m – 9,0m – 5,0m

- Hệ thống cấp điện: Lấy từ lưới điện quốc gia thông qua trạm biến áp 110/22kV khu vực huyện Cao Lãnh.

- Hệ thống cấp nước: Công suất cấp nước toàn cụm công nghiệp khoảng 1.500 m3/ngày.đêm.

- Hệ thống xử lý nước thải: Trạm xử lý nước thải có công suất khoảng 800 m3/ngày.đêm.

- Hệ thống viễn thông: Hạ tầng cáp quang (VNPT, Viettel) đã sẵn sàng, cung cấp internet băng thông rộng và dịch vụ viễn thông đến từng lô đất.

Pháp lý CCN Quảng Khánh giai đoạn 1

- Ngày 17/9/2021, Chủ tịch UBND tỉnh Đồng Tháp đã ký Quyết định số 1415/QĐ-UBND-HC về việc thành lập Cụm Công nghiệp Quảng Khánh (giai đoạn 1),

- Ngày 07/01/2022, UBND tỉnh có Quyết định số 14/QĐ-UBND-HC về việc Phê duyệt Quy hoạch chi tiết Cụm Công nghiệp Quảng Khánh (giai đoạn 1).

Tiến độ CCN Quảng Khánh giai đoạn 1

- Tiến độ thực hiện dự án: năm 2021 - 2023.

- Về tiến độ thu hút đầu tư, lấp đầy cụm công nghiệp, dự kiến đến năm 2028 sẽ lấp đầy 100% diện tích đất công nghiệp.

- Thời gian hoạt động của dự án là 50 năm sau khi dự án đầu tư được phê duyệt.

Giá thuê và các chi phí dự kiến tại CCN Quảng Khánh giai đoạn 1

- Giá thuê cơ sở hạ tầng: 68 USD/m2 (chưa bao gồm VAT)

- Phí quản lý: 0,5 USD/m2/năm (chưa bao gồm VAT)

- Đơn giá nước: 0,4 USD/m3

- Phí xử lý nước thải: 0,35 USD/m3

- Giá điện: Theo quy định của nhà cung cấp

- Cước viễn thông: Theo quy định của nhà cung cấp

Lưu ý: Các mức phí trên chỉ mang tính tham khảo và có thể thay đổi theo chính sách của chủ đầu tư và thời điểm cụ thể.

Thông tin chủ đầu tư CCN Quảng Khánh giai đoạn 1

Chủ đầu tư xây dựng hạ tầng kỹ thuật cụm công nghiệp Quảng Khánh (giai đoạn 1) là Trung tâm Đầu tư và Khai thác hạ tầng.

Đây là đơn vị trực thuộc Ban Quản lý Khu kinh tế Đồng Tháp, có chức năng quản lý các dự án đầu tư xây dựng và khai thác các dự án hạ tầng kỹ thuật khu công nghiệp, cụm công nghiệp, khu kinh tế cửa khẩu trên địa bàn Tỉnh.

Địa chỉ: Tầng 10, Khối các cơ quan đơn vị sự nghiệp tỉnh Đồng Tháp; Số 10, đường Lê Thị Riêng, phường 1, thành phố Cao Lãnh, tỉnh Đồng Tháp.

Thông tin nhanh dự án CCN Quảng Khánh giai đoạn 1

Dự án: CCN Quảng Khánh giai đoạn 1

Ngày khởi công:

Vị trí: phường Mỹ Trà, tỉnh Đồng Tháp

Thời hạn vận hành: 2021-20751

Tổng diện tích: 16,783ha

Tổng vốn đầu tư: hơn 216 tỷ đồng

Chủ đầu tư: Trung tâm Đầu tư và Khai thác hạ tầng

Tỷ lệ lấp đầy:
