Ranh giới và kết nối liên vùng CCN Tam Đa - Dũng Liệt 2 Bắc Ninh
Cụm công nghiệp Tam Đa - Dũng Liệt 2 tọa lạc tại xã Tam Đa và xã Yên Trung (xã Tam Đa và xã Dũng Liêt, huyện Yên Phong cũ), tỉnh Bắc Ninh, cụ thể:
- Phía Bắc giáp đất canh tác xã Yên Trung
- Phía Nam giáp đất canh tác xã Tam Đa
- Phía Tây giáp đường tỉnh lộ 277B kết nối cầu Hà Bắc 2
- Phía Đông giáp ruộng canh tác xã Tam Đa.
Kết nối vùng
- Cách trung tâm thành phố Hà Nội khoảng 30km;
- Cách sân bay quốc tế Nội Bài khoảng 32km;
- Cách cảng Hải Phòng khoảng 90km.

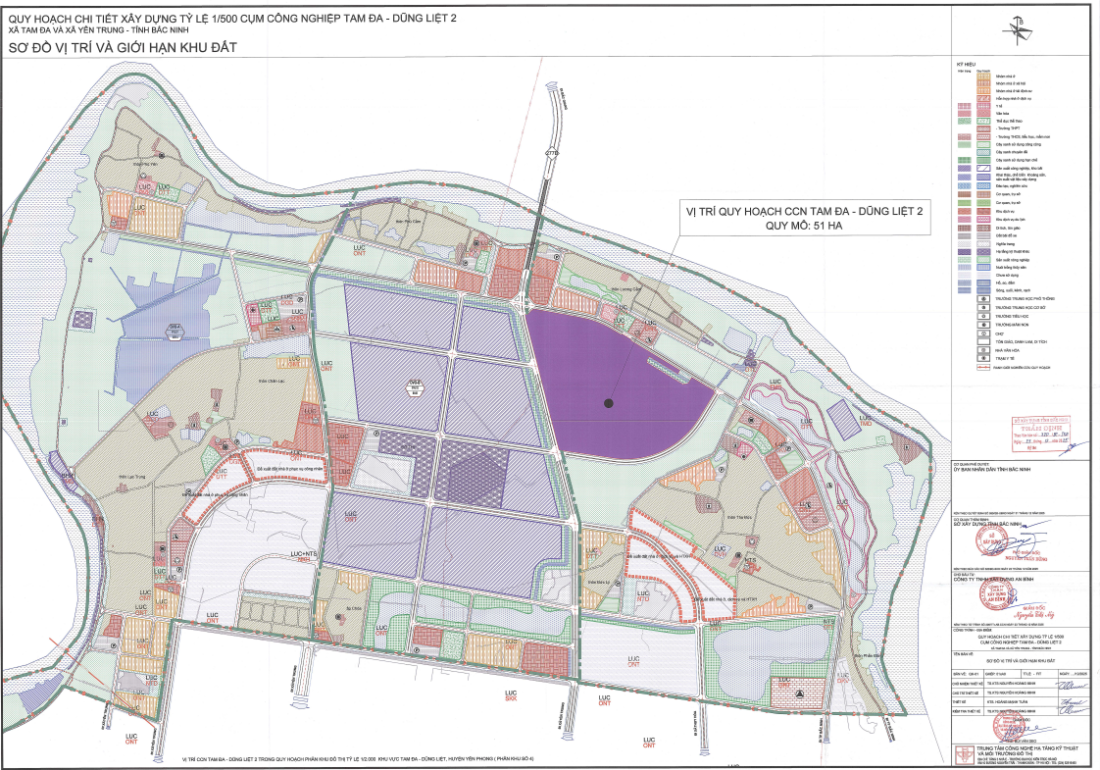

Vị trí quy hoạch dự án
Quy mô CCN Tam Đa - Dũng Liệt 2 Bắc Ninh
| Tổng diện tích | 51,1ha |
| Quy hoạch sử dụng đất dự kiến | - Đất sản xuất công nghiệp, kho tàng: 316.163,0m2 - Đất công cộng dịch vụ cụm công nghiệp: 19.496,0m2 - Đất cây xanh, mặt nước: 77.451m2 - Đất hạ tầng kỹ thuật: 5.796,0m2 - Đất giao thông: 91.253,0m2 |
| Tổng vốn đầu tư | 873,593 tỷ đồng |
| Quy mô lao động | Khoảng 5.100 người |

Phối cảnh dự án Tam Đa - Dũng Liệt 2
Ngành nghề thu hút
| Ngành khuyến khích | Là những ngành công nghiệp sạch, công nghiệp công nghệ cao, tiểu thủ công nghiệp và các ngành công nghiệp phụ trợ, bao gồm: - Công nghiệp cơ khí - Công nghiệp hỗ trợ, gia công bao bì (không sản xuất giấy),… - Hoạt động kinh doanh, khai thác quản lý vận hành cụm công nghiệp và các dịch vụ phục vụ, hỗ trợ công nghiệp - Các ngành nghề khác được phép hoạt động theo quy định của pháp luật, không gây ô nhiễm môi trường; không sản xuất. |

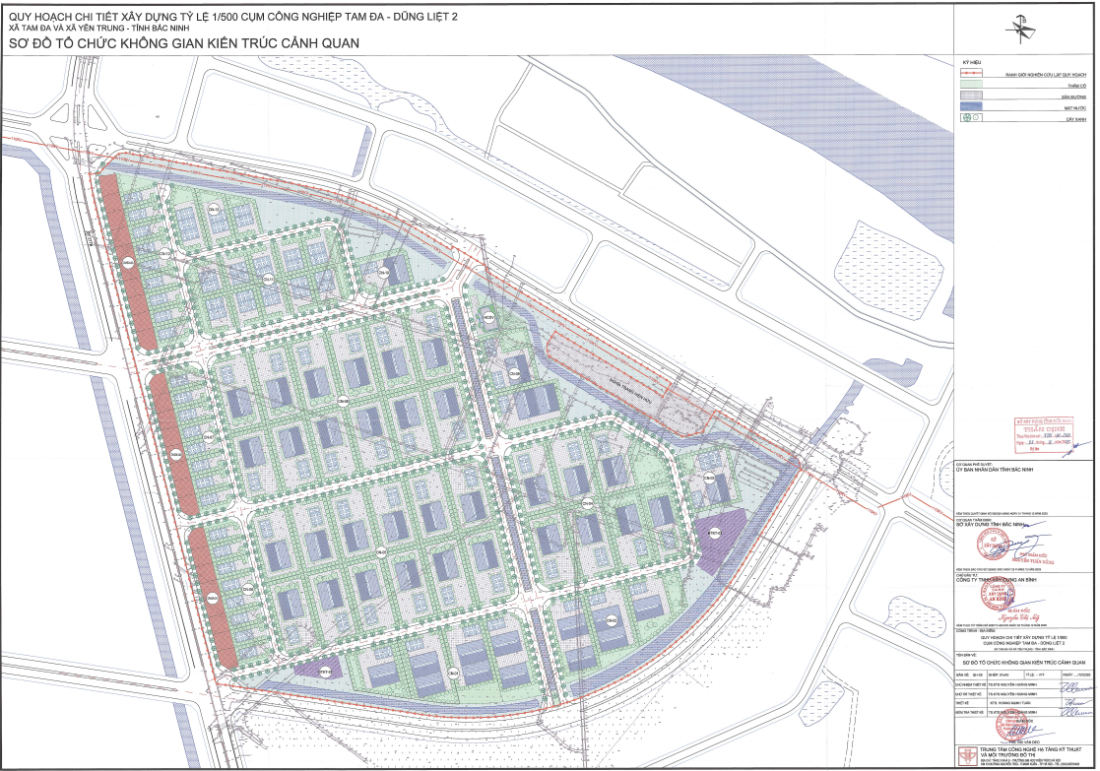

Sơ đồ tổ chức không gian kiến trúc cảnh quan của dự án
Hạ tầng CCN Tam Đa - Dũng Liệt 2 Bắc Ninh
Quy hoạch cấp điện
- Nguồn cấp: Đấu nối từ lưới điện 22KV dự kiến do điện lực đầu tư trên tuyến đường ĐT.277B. Trạm biến áp mới sẽ được đầu tư phụ thuộc vào nhu cầu phụ tải của dự án khi các nhà đầu tư thứ cấp đi vào hoạt động.
- Lưới điện trung áp: Xây dựng các tuyến cáp đi nổi trên hệ thống lưới cột BTCT mới cấp điện áp 22kV đấu nối từ lưới điện 22kV dự kiến do điện lực đầu tư, cấp điện tới các trạm biến áp 22/0,4kV trong khu vực.
- Tổng nhu cầu sử dụng điện của cụm công nghiệp dự kiến là 12.312 KVA.
Hệ thống viễn thông thụ động
- Chỉ tiêu thiết kế cho cụm công nghiệp: Đất trung tâm điều hành và dịch vụ: 1 thuê bao/200 m2; đất công trình sản xuất công nghiệp, TTCN, kho tàng: 1 thuê bao/500 m2; khu vực đất công cộng và hạ tầng kỹ thuật: 1 thuê bao/200 m2 sàn.
- Nguồn cấp: Khu vực nghiên cứu thiết kế nằm trong hệ thống Bưu chính – Viễn thông của tỉnh Bắc Ninh. Dự kiến đấu nối từ đường cáp quy hoạch trên đường DT277B. Dung lượng các hộp cáp được tính toán, lắp đặt theo các lô đất.
Quy hoạch thoát nước thải và vệ sinh môi trường
- Thoát nước thải: Hệ thống thoát nước thải được thiết kế là hệ thống riêng hoàn toàn với thoát nước mưa. Nước thải được thu gom về Trạm xử lý nước thải tập trung của cụm công nghiệp bố trí tại ô đất HTKT-02, công suất dự kiến Q=900m3/ngày.đêm.
- Nước thải sau xử lý được kiểm soát theo tiêu chuẩn cột A trong QCVN40:2025/BTNMT. Đề xuất áp dụng công nghệ sinh học vào xử lý nước thải sinh hoạt trong CCN.
Pháp lý CCN Tam Đa - Dũng Liệt 2 Bắc Ninh
Ngày 19/6/2025, UBND tỉnh Bắc Ninh ban hành Quyết định số 502/QĐ-UBND về việc thành lập cụm công nghiệp Tam Đa – Dũng Liệt 2.
Ngày 25/6/2025, UBND tỉnh Bắc Ninh ban hành Quyết định số 555/QĐ-UBND về việc quyết định cháp thuận chủ trương đầu tư đồng thời chấp thuận nhà đầu tư
Ngày 31/12/2025, UBND tỉnh Bắc Ninh ban hành Quyết định số 595/QĐ-UBND về việc Phê duyệt Quy hoạch chi tiết Dự án đầu tư xây dựng hạ tầng Cụm công nghiệp Tam Đa – Dũng Liệt 2.
Tiến độ CCN Tam Đa - Dũng Liệt 2 Bắc Ninh
Theo kế hoạch, tiến độ thực hiện các mục tiêu hoạt động chủ yếu của dự án:
- Hoàn thiện các thủ tục đầu tư; giải phóng mặt bằng, giao đất thực hiện dự án: Quý II/2025 – Quý IV/2026 và các năm tiếp theo
- Xây dựng hạ tầng kỹ thuật: Quý I/2027 - Quý IV/2028
- Xây dựng hoàn thiện hạ tầng kỹ thuật dự án: Quý I/2027 - Quý IV/2028
- Đưa hạ tầng kỹ thuật vào sử dụng: Quý IV/2028
Giá thuê dự kiến CCN Tam Đa - Dũng Liệt 2 Bắc Ninh
- Giá thuê cơ sở hạ tầng: 110 USD/m2 (chưa bao gồm VAT)
- Phí quản lý, bảo dưỡng hạ tầng: 0,6 USD/m2/năm (chưa bao gồm VAT)
- Đơn giá xử lý nước thải: Theo đơn giá của nhà cung cấp
- Giá nước sạch: Theo đơn giá của nhà cung cấp
- Giá điện: Theo quy định của nhà cung cấp
Lưu ý: Các mức phí trên chỉ mang tính tham khảo và có thể thay đổi theo chính sách của chủ đầu tư và thời điểm cụ thể.
Thông tin chủ đầu tư CCN Tam Đa - Dũng Liệt 2 Bắc Ninh
Chủ đầu tư dự án là Công ty TNHH Xây dựng An Bình hoạt động từ năm 2009, địa chỉ trụ sở là số nhà 177, đường Ngọc Hân Công Chúa, phường Võ Cường, tỉnh Bắc Ninh. Người đại diện pháp luật là bà Nguyễn Thị Mỹ. Doanh nghiệp hoạt động chính trong lĩnh vực sản xuất nắp hố gas bằng gang; sản xuất. chế tạo đúc khuôn mẫu bằng bê tông.
Thông tin nhanh CCN Tam Đa - Dũng Liệt 2 Bắc Ninh
| Dự án: CCN Tam Đa - Dũng Liệt 2 | Ngày khởi công: |
| Vị trí: xã Tam Đa và xã Yên Trung, tỉnh Bắc Ninh | Thời hạn vận hành: 2025 - 2075 |
| Tổng diện tích: 51,1ha | Tổng vốn đầu tư: 873,593 tỷ đồng |
| Chủ đầu tư: Công ty TNHH Xây dựng An Bình | Tỷ lệ lấp đầy: |
