Cụm công nghiệp Tân Tường An tại Gia Lai

Thứ năm, 23/07/2026 - 16:57

Cụm công nghiệp Tân Tường An tọa lạc tại xã Phù Mỹ, tỉnh Gia Lai (xã Mỹ Quang, huyện Phù Mỹ, tỉnh Bình Định cũ). Dự án có diện tích khoảng 50ha, tổng vốn đầu tư hơn 300 tỷ đồng.

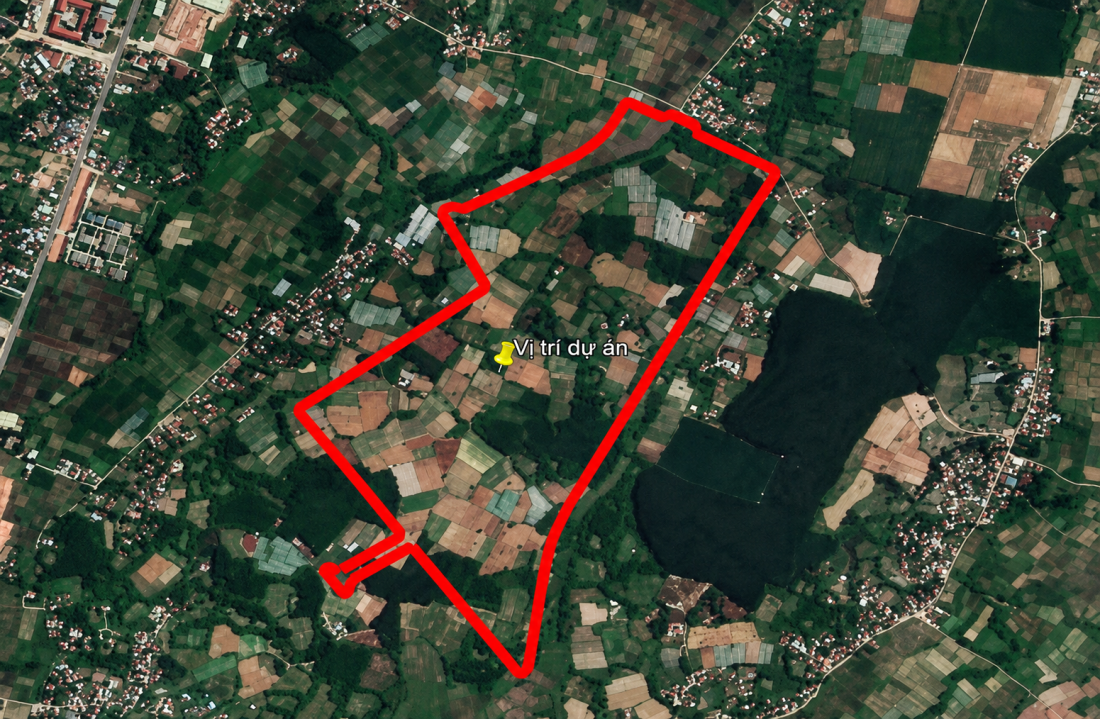

Ranh giới và kết nối liên vùng CCN Tân Tường An tại Gia Lai

Cụm công nghiệp Tân Tường An tọa lạc tại xã Phù Mỹ, tỉnh Gia Lai (xã Mỹ Quang, huyện Phù Mỹ, tỉnh Bình Định cũ), cụ thể:

- Phía Đông giáp mương đất thủy lợi.

- Phía Tây Bắc giáp Khu dân cư thôn Tường An.

- Phía Tây Nam giáp đất canh tác và đất nghĩa địa.

- Phía Đông Bắc giáp đất canh tác.

Quy mô CCN Tân Tường An tại Gia Lai

Tổng diện tích

503.590m2

Mật độ xây dựng nhà máy

74,5%

Quy hoạch sử dụng đất

- Đất xây dựng nhà máy: 369.157m2

- Đất cây xanh: 50.574m2

- Đất hạ tầng kỹ thuật và nhà điều hành: 23.228m2

- Đất giao thông: 52.775m2

- Đất đấu nối hạ tầng kỹ thuật: 7.856m2

Tổng vốn đầu tư

311,467 tỷ đồng

Vị trí quy hoạch dự án CCN Tân Tường An

Ngành nghề thu hút

Ngành khuyến khích

- Chế biến nông lâm sản xuất khẩu (trừ chế biến tinh bột sắn)

- Sản xuất vật liệu xây dựng, cơ khí sửa chữa, may mặc

Ưu tiên các ngành nghề sản xuất, chế biến ít gây ô nhiễm môi trường và sản xuất các sản phẩm làng nghề đặc trưng của địa phương.

Hạ tầng CCN Tân Tường An tại Gia Lai

Hệ thống giao thông

- Giao thông đối ngoại: Bố trí 03 vị trí kết nối, như sau:

01 vị trí với tuyến đường Phan Đình Giót (đường quy hoạch, lộ giới 18m) ở phía Bắc;

01 vị trí với tuyến đường đường quy hoạch lộ giới 18m, ở phía Tây;

01 vị trí với tuyến đường đường quy hoạch, lộ giới 30m, ở phía Nam;

- Giao thông đối nội: Quy hoạch 03 tuyến đường đối nội: Đường D1 lộ giới 40m, đường N1 lộ giới 18m và đường N2 lộ giới 12m.

Quy hoạch cấp nước

- Tổng nhu cầu cấp nước khoảng 1.250m³/ngày.đêm (trong đó: cấp nước cho sản xuất khoảng 812 m³/ngày.đêm, cấp nước cho sinh hoạt khoảng 438 m³/ngày.đêm).

- Nguồn nước: Đấu nối với hệ thống cấp nước của Nhà máy cấp nước sạch Phù Mỹ tại vị trí tuyến đường kết nối quy hoạch (gần mốc M31), kết hợp nguồn nước mặt hồ Diêm Tiêu qua hệ thống kênh thuỷ lợi hiện trạng phía Đông khu vực quy hoạch

Quy hoạch cấp điện

- Tổng nhu cầu sử dụng điện: 5.662 KW.

- Nguồn điện: Đấu nối với tuyến điện 22kV (gần mốc M13) hiện trạng theo trục đường ở phía Bắc khu vực quy hoạch; bố trí chờ đấu nối phía Nam (gần mốc M27) với tuyến điện 22kV khu vực.

Quy hoạch thoát nước thải

Tổng lượng nước thải toàn cụm công nghiệp khoảng 750 m3 /ngày.đêm. Quy hoạch khu xử lý nước thải tập trung có diện tích 5.212 m2 phía Đông.

Pháp lý CCN Tân Tường An tại Gia Lai

Ngày 19/6/2023, UBND tỉnh Bình Định ban hành Quyết định số 2200/QĐ-UBND về việc thành lập cụm công nghiệp Tân Tường An.

Ngày 06/02/2024, UBND tỉnh Bình Định ban hành Quyết định số 1024/QĐ-UBND về việc phê duyệt Quy hoạch chi tiết xây dựng 1/500 Cụm công nghiệp Tân Tường An.

Tiến độ CCN Tân Tường An tại Gia Lai

Theo kế hoạch, tiến độ hoàn thành toàn bộ dự án không quá 36 tháng kể từ ngày nhà đầu tư được công nhận làm chủ đầu tư dự án nhận bàn giao đất.

Thông tin chủ đầu tư CCN Tân Tường An tại Gia Lai

Chủ đầu tư dự án là Công ty TNHH MTV Đầu tư và phát triển kho bãi Nhơn Tân hoạt động từ năm 2015, địa chỉ trụ sở là thôn Nam Tượng 1, xã An Nhơn Tây, tỉnh Gia Lai. Người đại diện pháp luật là ông Trần Viết Lắm. Doanh nghiệp hoạt động chính trong lĩnh vực kho bãi và lưu giữ hàng hóa.

Thông tin nhanh CCN Tân Tường An tại Gia Lai

Dự án: CCN Tân Tường An

Ngày khởi công:

Vị trí: Xã Phù Mỹ, tỉnh Gia Lai

Thời hạn vận hành: 50 năm

Tổng diện tích: 503.590m2

Tổng vốn đầu tư: 311,467 tỷ đồng

Chủ đầu tư: Công ty TNHH MTV Đầu tư và phát triển kho bãi Nhơn Tân

Tỷ lệ lấp đầy:
