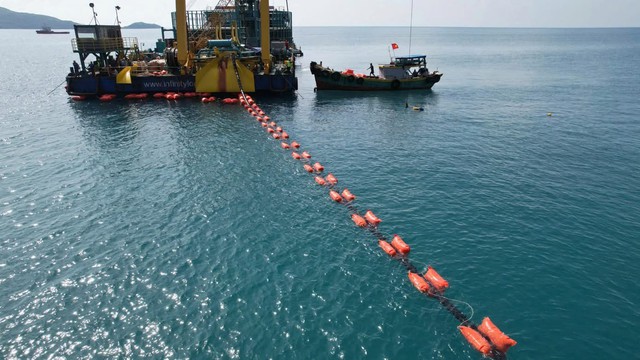

Đơn vị nhà thầu thi công kéo cáp phía Côn Đảo.
Trước đó, vào lúc 19 giờ 09 phút ngày 02 tháng 9 năm 2025, EVN đã tổ chức đóng điện thành công tuyến cáp ngầm xuyên biển và toàn bộ các hạng mục chính. Sự kiện diễn ra đúng dịp cả nước hân hoan kỷ niệm 80 năm Cách mạng Tháng Tám thành công và Quốc khánh 2/9, càng tô đậm ý nghĩa chính trị, lịch sử của công trình.
Công trình lịch sử kết nối biển đảo với đất liền
Đặc khu Côn Đảo vốn là địa danh thiêng liêng, nơi gắn liền với những trang sử hào hùng và là điểm đến du lịch sinh thái biển đảo nổi tiếng. Trong nhiều năm, nguồn điện nơi đây chủ yếu dựa vào các tổ máy diesel tại chỗ, chi phí sản xuất cao, phụ thuộc vào vận chuyển nhiên liệu từ đất liền và tiềm ẩn rủi ro về môi trường.

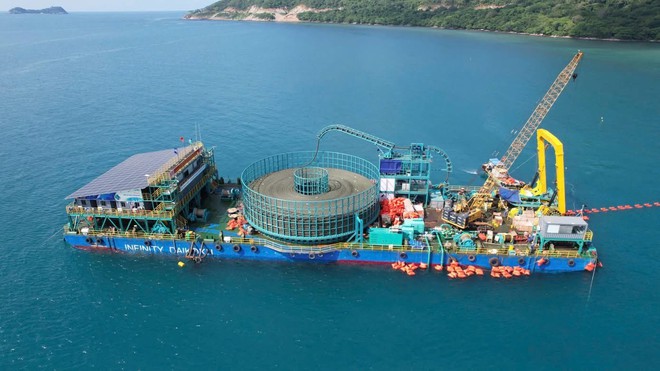

Thi công kéo cáp trên biển.
Dự án cấp điện từ lưới điện quốc gia ra Côn Đảo được EVN khởi công tháng 12/2024, với tổng vốn đầu tư 4.923 tỷ đồng. Đây là công trình năng lượng có quy mô đặc biệt, với tuyến cáp ngầm xuyên biển dài 77,7 km, hiện là tuyến cáp ngầm 110 kV dài nhất Việt Nam, kết nối từ trụ VT32 (Sóc Trăng) đến bờ biển Côn Đảo.
Ngoài ra, dự án bao gồm:
- 17,5 km đường dây trên không qua thị xã Vĩnh Châu (Sóc Trăng),

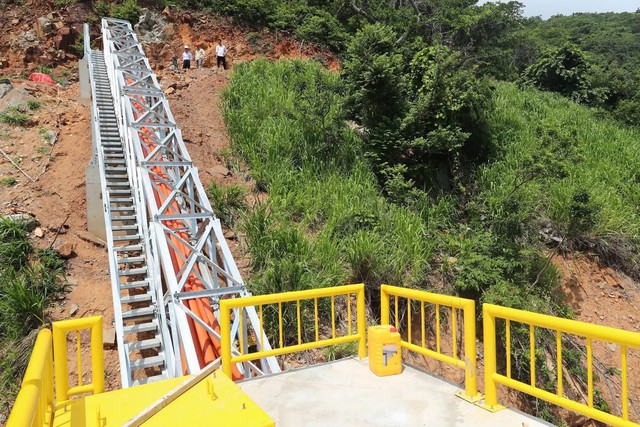

- 8,5 km cáp ngầm trên đảo,
- Trạm biến áp 110/22 kV GIS tại Côn Đảo;
- Hạng mục mở rộng trạm biến áp 220 kV Vĩnh Châu.
Đây là công trình đòi hỏi trình độ kỹ thuật cao, trong điều kiện thi công biển khắc nghiệt, sóng gió lớn, địa hình phức tạp. Khâu vận chuyển, dải cáp và kết nối đòi hỏi sự phối hợp chặt chẽ của đội ngũ kỹ sư trong nước và chuyên gia quốc tế với công nghệ tiên tiến.
Ngày 12/8/2025, EVN hoàn thành kéo dải toàn tuyến cáp ngầm xuyên biển. Ngày 22/8/2025, đóng điện thử nghiệm thành công. Ngày 05/8/2025, hoàn tất hạng mục mở rộng trạm biến áp 220 kV Vĩnh Châu. Đến tối 02/9/2025, công trình chính thức đóng điện, và sáng 04/9/2025 đã hoàn thành xung kích trạm biến áp tại Côn Đảo, đưa toàn bộ dự án vào vận hành.
Ý nghĩa to lớn về kinh tế, xã hội, quốc phòng – an ninh

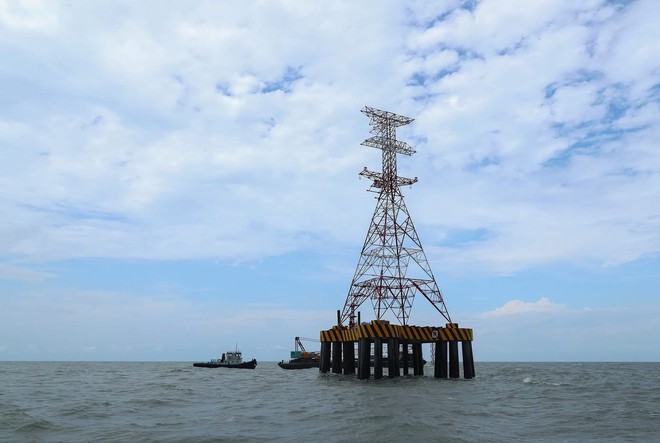

Vị trí cột 32 trên biển phía Sóc Trăng.
Việc cấp điện từ lưới điện quốc gia ra Đặc khu Côn Đảo mang lại những lợi ích nhiều mặt:
- Đảm bảo điện ổn định, liên tục: Xóa bỏ tình trạng phụ thuộc vào nguồn diesel tốn kém, giúp người dân và doanh nghiệp yên tâm sản xuất, sinh hoạt.
- Thúc đẩy phát triển kinh tế – xã hội: Côn Đảo có điều kiện trở thành trung tâm du lịch sinh thái biển đảo tầm cỡ quốc tế, thu hút đầu tư lớn vào hạ tầng nghỉ dưỡng, logistics và dịch vụ biển.
- Cải thiện đời sống nhân dân: Điện ổn định, giá hợp lý góp phần nâng cao chất lượng giáo dục, y tế, viễn thông, an sinh xã hội.
- Tăng cường quốc phòng – an ninh: Hệ thống điện ổn định là nền tảng quan trọng cho lực lượng vũ trang bảo vệ chủ quyền vùng biển đảo.
- Góp phần bảo vệ môi trường: Giảm phát thải hàng chục nghìn tấn khí nhà kính mỗi năm, thực hiện cam kết phát thải ròng bằng "0" đến 2050 của Việt Nam.
Đặc biệt, công trình còn là biểu tượng tinh thần, thể hiện sự quan tâm của Đảng, Nhà nước và ngành điện đối với đời sống người dân vùng biển đảo xa xôi.
Thành quả của sự đồng lòng
Để đạt được thành công này, EVN và Ban Quản lý dự án điện 3 đã nhận được sự chỉ đạo quyết liệt của Chính phủ, sự phối hợp chặt chẽ của các Bộ, ngành, chính quyền địa phương và sự đồng thuận của nhân dân.

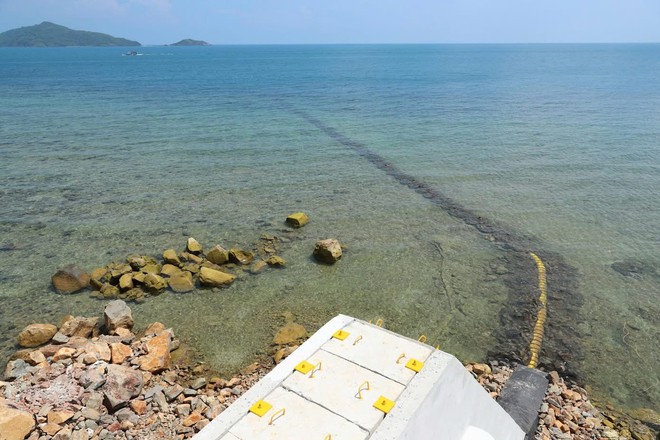

Phần tiếp bờ Côn Đảo, nơi đón nhận nguồn điện lưới quốc gia đến với Côn Đảo.
Đội ngũ cán bộ, kỹ sư, công nhân, tư vấn thiết kế, giám sát đã miệt mài ngày đêm, làm việc trong điều kiện khắc nghiệt trên biển để bảo đảm tiến độ. Sự phối hợp giữa các nhà thầu trong nước và quốc tế về công nghệ cáp ngầm, thiết bị trạm biến áp đã giúp công trình hoàn thành đúng kế hoạch, bảo đảm an toàn – chất lượng.
EVN trân trọng cảm ơn sự hỗ trợ của các địa phương Sóc Trăng, TP. Hồ Chí Minh (mới mở rộng) và các cơ quan quản lý trong giải phóng mặt bằng, cấp phép, tổ chức thi công.
Dấu ấn trong chiến lược phát triển năng lượng quốc gia
Dự án này không chỉ mang ý nghĩa đối với riêng Côn Đảo, mà còn là một phần trong chiến lược xây dựng hạ tầng năng lượng quốc gia đồng bộ, hiện đại. Việt Nam đã bước thêm một bước dài trong việc làm chủ công nghệ cáp ngầm xuyên biển, mở ra tiền đề để đưa điện lưới quốc gia đến nhiều đảo xa khác trong tương lai.
Công trình góp phần nâng cao năng lực đảm bảo an ninh năng lượng, đồng thời khẳng định bản lĩnh và trí tuệ Việt Nam trong việc chinh phục những thách thức lớn.
Thông tin tổng quan về dự án
- Chủ đầu tư: Tập đoàn Điện lực Việt Nam (EVN)
- Quy mô: Cấp điện áp 110 kV, tổng chiều dài 103,7 km
- Đường dây trên không: 17,5 km qua thị xã Vĩnh Châu (Sóc Trăng)
- Cáp ngầm xuyên biển: 77,7 km từ trụ VT32 đến Côn Đảo
- Cáp ngầm trên đảo: 8,5 km từ điểm tiếp bờ đến trạm biến áp 110 kV tại Nhà máy điện An Hội, Côn Đảo
- Trạm biến áp: Mở rộng ngăn lộ 110 kV tại trạm 220 kV Vĩnh Châu và xây dựng trạm 110/22 kV GIS tại Côn Đảo
- Tổng mức đầu tư: 4.923 tỷ đồng
- Thời gian triển khai: Từ tháng 12/2024
-Các mốc chính:
+ Hoàn tất kéo dải cáp toàn tuyến: 12/8/2025
+ Hoàn thành mở rộng trạm 220 kV Vĩnh Châu: 05/8/2025
+ Đóng điện thử nghiệm toàn tuyến: 18h42 ngày 22/8/2025
+ Đóng điện chính thức: 19h09 ngày 02/9/2025
+ Đóng điện xung kích trạm biến áp 110 kV Côn Đảo: 04h05 ngày 04/9/2025
Khẳng định tầm vóc công trình thế kỷ
Dự án cấp điện từ lưới điện quốc gia ra Đặc khu Côn Đảo là công trình hạ tầng trọng điểm, thể hiện sự quan tâm sâu sắc của Đảng, Nhà nước đối với biển đảo Tổ quốc. Đây là minh chứng sinh động cho trí tuệ, năng lực và khát vọng vươn lên của người Việt Nam, góp phần xây dựng TP. Hồ Chí Minh mở rộng trở thành đô thị quốc tế hiện đại, gắn kết chặt chẽ với vùng biển đảo.
Không chỉ mang lại ánh sáng điện, công trình còn thắp sáng niềm tin, niềm tự hào dân tộc, mở ra trang mới trong chiến lược phát triển năng lượng và kinh tế – xã hội của đất nước.
Tấn Tài
