Khu công nghiệp Bắc Đồng Hới mở rộng - giai đoạn 2 Quảng Trị

Thứ hai, 29/12/2025 - 10:18

Khu công nghiệp Bắc Đồng Hới mở rộng - giai đoạn 2 tọa lạc phường Đồng Thuận và xã Nam Trạch, tỉnh Quảng Trị (trước sáp nhập thuộc xã Lộc Ninh, TP.Đồng Hới và xã Lý Nam, huyện Bố Trạch của tỉnh Quảng Bình). Dự án nằm tiếp giáp Quốc lộ 1A, gần sân bay Đồng Hới, tuyến đường sắt Bắc – Nam và Cảng Hòn La, tạo điều kiện thuận lợi cho giao thương và vận chuyển hàng hóa liên vùng.



Ranh giới và kết nối liên vùng của KCN Bắc Đồng Hới mở rộng - giai đoạn 2 Quảng Trị

Phạm vi lập quy hoạch Khu công nghiệp Bắc Đồng Hới mở rộng - giai đoạn 2 thuộc địa giới hành chính xã Lộc Ninh, TP.Đồng Hới và xã Lý Nam, huyện Bố Trạch của tỉnh Quảng Bình cũ. Cụ thể:

- Phía Đông giáp đường quy hoạch rộng 24m

- Phía Bắc giáp đường quy hoạch rộng 36m

- Phía Tây giáp Quốc lộ 1 (đoạn tránh thành phố Đồng Hới)

- Phía Nam giáp khu công nghiệp Bắc Đồng Hới mở rộng giai đoạn 1

Kết nối liên vùng

- Cách thành phố Đồng Hới: 6km

- Cách sân bay Đồng Hới: 11km

- Cách cảng Gianh: 27km

Quy mô KCN Bắc Đồng Hới mở rộng - giai đoạn 2 Quảng Trị

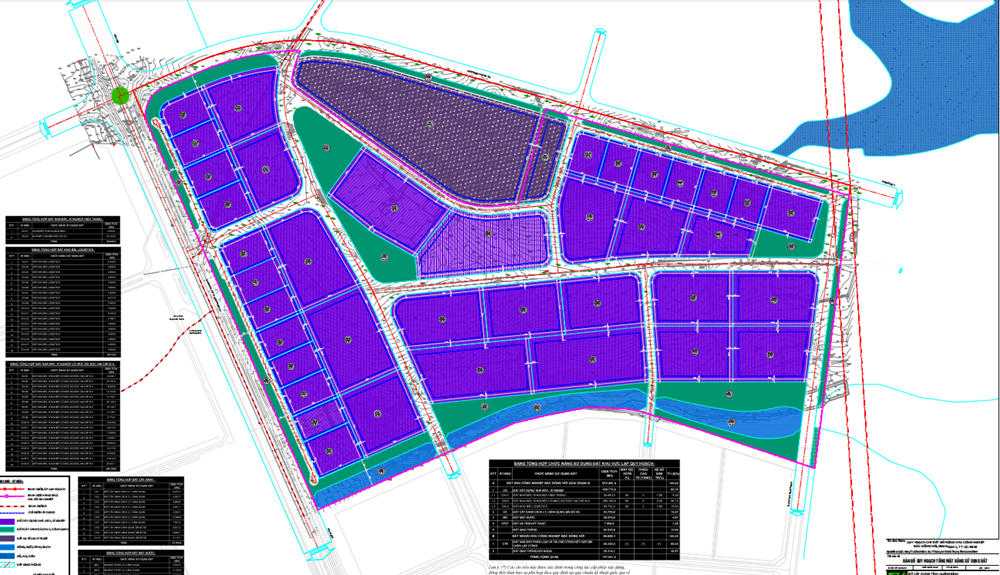

Khu công nghiệp Bắc Đồng Hới mở rộng - giai đoạn 2 Quảng Trị- Ảnh 1.

Bản đồ quy hoạch mặt bằng sử dụng đất Khu công nghiệp Bắc Đồng Hới mở rộng Quảng Trị

Tổng diện tích

70,7ha

- xã Lộc Ninh: 66ha

- xã Lý Nam: 4,67ha

Quy hoạch sử dụng đất

- Đất khu công nghiệp: 61,24ha

Đất xây dựng nhà máy, xí nghiệp: 40,87ha

Đất cây xanh, mặt nước: 10,72ha

Đất hạ tầng kỹ thuật: 0,78ha

Đất giao thông: 8,35ha

- Đất ngoài khu công nghiệp: 9,46ha

Ngành nghề

- Công nghiệp may xuất khẩu, giày da xuất khẩu

- Sản xuất các sản phẩm tiêu dùng

- Lắp ráp điện tử, điện lạnh

- Công nghiệp cơ khí

- Sửa chữa thiết bị cao cấp…

Quy mô dân số

7.275 người

Quy mô Khu công nghiệp Bắc Đồng Hới mở rộng - giai đoạn 2 Quảng Trị

Hệ thống cơ sở hạ tầng KCN Bắc Đồng Hới mở rộng - giai đoạn 2 Quảng Trị

Hệ thống cấp điện

Nguồn điện lấy từ tuyến 22kV- 477 của trạm biến áp TBA 110/22kV Bắc Đồng Hới, tổ chức kết nối và xây dựng tuyến đường dây 22kV dọc theo các trục đường quy hoạch các trạm biến áp 22/0,4kV để cấp điện cho các nhà máy.

Hệ thống cấp nước

- Nguồn nước được lấy từ hệ thống cấp nước thành phố Đồng Hới đấu nối từ tuyến đường ống D200 hiện có dọc theo đường Phan Đình Phùng và hệ thống cấp nước thuộc QHCT khu công nghiệp Bắc Đồng Hới (Giai đoạn 1).

- Bố trí các họng cứu hỏa tại các vị trí thuận tiện cho việc chữa cháy như các ngã ba, ngã tư đường phố; khoảng cách trung bình 150m/họng.

Hệ thống xử lý nước thải

Thiết lập các tuyến cống thoát nước thải thu gom nước thải sản xuất và sinh hoạt từ các nhà xưởng sản xuất, khu nhà ở công nhân và các công trình công cộng đấu nối với hệ thống thoát nước thải đang triển khai thuộc khu công nghiệp Bắc Đồng Hới và Tây Bắc Đồng Hới. Độ sâu chôn cống đối với các tuyến thoát n­ước thải dọc đ­ường tối thiểu là 1,5m.

Hệ thống giao thông

Quy hoạch 03 trục đường giao thông chính (đường đối ngoại) rộng 24m và 36m để kết nối khu công nghiệp với khu vực bên ngoài:

-  Trục thứ nhất rộng 36m theo định hướng đồ án Điều chỉnh Quy hoạch chung tại ranh giới phía Bắc khu vực quy hoạch kết nối với đường tránh thành phố Đồng Hới

- Trục thứ 2 rộng 24m ở giữa khu vực quy hoạch kết nối với đường rộng 24m thuộc khu vực mở rộng Khu công nghiệp Bắc Đồng Hới giai đoạn 1

- Trục thứ 3 rộng 24m ở ranh giới phía Đông khu vực quy hoạch kết nối với đường rộng 24m thuộc khu vực mở rộng Khu công nghiệp Bắc Đồng Hới giai đoạn 1.

Hệ thống viễn thông

Mạng lưới cáp thông tin được bố trí đi ngầm dọc theo hành lang kỹ thuật và vỉa hè các tuyến đường, bố trí 01 điểm phát sóng BTS trong khu vực cây xanh đảm bảo mỹ quan để phục vụ hệ thống tín hiệu không dây cho toàn khu vực.

Pháp lý KCN Bắc Đồng Hới mở rộng - giai đoạn 2 Quảng Trị

Ngày 17/7/2025, UBND tỉnh Quảng Bình ban hành Quyết định số 2036/QĐ-UBND về việc phê duyệt Quy hoạch chi tiết mở rộng Khu công nghiệp Bắc Đồng Hới giai đoạn 2, tỷ lệ 1/500.

Tiến độ KCN Bắc Đồng Hới mở rộng - giai đoạn 2 Quảng Trị

Cập nhật đến cuối tháng 12/2025, Khu công nghiệp Bắc Đồng Hới mở rộng - giai đoạn 2 đã phê duyệt quy hoạch chi tiết tỷ lệ 1/500. Hiện dự án đang được tỉnh kêu gọi đầu tư.

Chi phí thuê dự kiến tại KCN Bắc Đồng Hới mở rộng - giai đoạn 2 Quảng Trị

Giá thuê cơ sở hạ tầng: 60 USD/m2 (chưa bao gồm VAT).

Phí quản lý, bảo dưỡng hạ tầng: 0.5 USD/m2/năm (chưa bao gồm VAT).

Đơn giá xử lý nước thải và rác thải: 0,4 USD/m3

Cước viễn thông: Theo giá nhà cung cấp viễn thông tại thời điểm lắp đặt.

Giá điện: Khách hàng ký hợp đồng trực tiếp với EVN.

Giá nước sạch: 0,45 USD/m3

Lưu ý: Các mức phí trên chỉ mang tính tham khảo và có thể thay đổi theo chính sách của chủ đầu tư và thời điểm cụ thể.

Thông tin chủ đầu tư KCN Bắc Đồng Hới mở rộng - giai đoạn 2 Quảng Trị

Tính đến tháng 12/2025, dự án đang được kêu gọi đầu tư.

Thông tin nhanh KCN Bắc Đồng Hới mở rộng - giai đoạn 2 Quảng Trị

Dự án: Khu công nghiệp Bắc Đồng Hới mở rộng - giai đoạn 2 Quảng Trị

Ngày khởi công:

Vị trí: phường Đồng Thuận và xã Nam Trạch, tỉnh Quảng Trị

Thời gian vận hành:

Tổng diện tích: 70,7ha

Tổng vốn đầu tư:

Chủ đầu tư:

Tỷ lệ lấp đầy:

Trần Thùy
