Khu công nghiệp Mai Sơn tại Sơn La

Thứ hai, 19/01/2026 - 21:38

KCN Mai Sơn tọa lạc tại xã Chiềng Mung (xã Mường Bằng và Mường Bon, huyện Mai Sơn cũ), tỉnh Sơn La. Dự án sở hữu vị trí chiến lược trên trục giao thương Tây Bắc – Hà Nội, kết nối thuận lợi với Quốc lộ 6, cao tốc Hòa Bình – Mộc Châu và các cửa khẩu sang Lào, giúp doanh nghiệp thuận tiện tiếp cận vùng nguyên liệu nông – lâm sản lớn và thị trường tiêu thụ liên vùng.



Ranh giới và kết nối liên vùng của KCN Mai Sơn tại Sơn La

Phạm vi lập quy hoạch KCN Mai Sơn thuộc địa giới hành chínhxã Mường Bằng - Mường Bon, huyện Mai Sơn cũ. Cụ thể:

- Phía Bắc giáp giáp khu dân cư bản Quỳnh Châu, bản Quỳnh Trai

- Phía Đông giáp đất nông nghiệp

- Phía Nam giáp đất lâm nghiệp bản Tiến Xa, xã Mường Bon

- Phía Tây Bắc giáp đất nông nghiệp, núi đá

Kết nối liên vùng

- Cách TP.Sơn La: 20km

- Cách thị trấn Mai Sơn: 8km

- Cách Sân bay Nà Sản: 7km

- Cách đường Quốc lộ 6: 6 km

- Cách Cảng Tà Hộ: 25km

Quy mô KCN Mai Sơn tại Sơn La

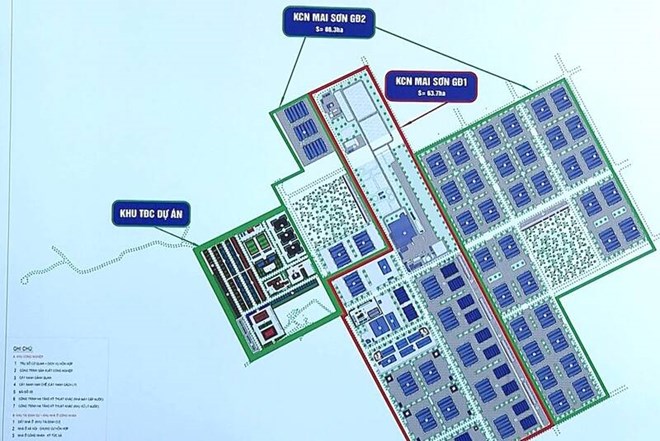

Khu công nghiệp Mai Sơn tại Sơn La- Ảnh 1.

Sơ đồ không gian kiến trúc KCN Mai Sơn tại Sơn La

Tổng diện tích

168,11ha

- KCN Mai Sơn: 150ha

Giai đoạn 1: 63,74ha

Giai đoạn 2: 86,25ha

- Khu nhà ở công nhân và tái định cư: 18,11ha

Mật độ xây dựng

67,53%

Quy hoạch sử dụng đất

- Đất công nghiệp: 100ha

Giai đoạn 1: 48,98ha

Giai đoạn 2: 51,26ha

- Đất cơ quan hành chính, dịch vụ: 0,83ha

- Đất cây xanh, mặt nước: 10,54ha

- Đất hạ tầng kỹ thuật: 4,04ha

- Đất giao thông, bãi đỗ xe: 27,64ha

Ngành nghề

- Công nghiệp sản xuất vật liệu xây dựng

- Công nghiệp năng lượng

- Công nghiệp chế biến nông, lâm, thủy sản

- Công nghiệp chế biến thực phẩm; dược liệu; hàng tiêu dùng

- Công nghệ kỹ thuật cao và công nghiệp khác...

Quy mô lao động

2.000 - 3.000 người

Tổng vốn đầu tư

Hơn 1.418 tỷ đồng

- Giai đoạn 1: 343 triệu đồng

- Giai đoạn 2: hơn 1.075 tỷ đồng

Quy mô KCN Mai Sơn tại Sơn La

Hệ thống cơ sở hạ tầng KCN Mai Sơn tại Sơn La

Hệ thống cấp điện

Nguồn điện lấy từ lộ 373, 379 của trạm biến áp 110kV Mai Sơn và lộ 376 của trạm biến áp 110kV Sơn La.

Hệ thống cấp nước

- Nguồn nước cấp cho KCN Mai Sơn và khu ở tái định cư, nhà ở công nhân được lấy từ nguồn nước suối Nậm Pàn, cách KCN khoảng 1,5km.

- Nhà máy xử lý nước sạch: Nằm tại phía Tây Nam khu công nghiệp, công suất 5.000 m3/ngày.đêm (thuộc quy hoạch giai đoạn 1). Ngoài ra Công ty cổ phần chế biến nông sản BHL Sơn La đã đầu tư xây dựng hoàn thành Nhà máy cấp nước công suất 4.000 m3/ngày.đêm, đảm bảo cung cấp đủ nước cho Nhà máy chế biến tinh bột sắn.

Hệ thống xử lý nước thải

- Trạm xử lý nước thải: Đã đầu tư xây dựng giai đoạn 1 tại phía Tây Bắc khu công nghiệp với công suất 2.500 m3/ngày.đêm đảm bảo xử lý được toàn bộ công suất nước thải tại khu quy hoạch.

- Xây dựng hồ sự cố với dung tích khoảng 10.000m3, trong lô đất DHT02, diện tích 8.902m2 để dự phòng khi Trạm xử lý nước thải gặp sự cố.

Hệ thống thông tin liên lạc

- Quy hoạch xây dựng 01 điểm cung cấp đa dịch vụ (dịch vụ bưu chính, chuyển phát, dịch vụ viễn thông) công cộng có người phục vụ tại khu vực đất dịch vụ thương mại (TMD-01).

- Mạng thông tin di động: Quy hoạch xây dựng 02 trạm thu phát sóng thông tin di động tại các vị trí đất cây xanh (CX-01, CX-03).

Pháp lý KCN Mai Sơn tại Sơn La

Ngày 10/10/2006, Thủ tướng Chính phủ ban hành Văn bản số 1604/TTg-CN thành lập Khu công nghiệp Mai Sơn.

Ngày 08/11/2006, UBND tỉnh Sơn La ban hành Quyết định số 2372/QĐ-UBND phê duyệt chủ trương đầu tư Khu công nghiệp Mai Sơn.

Ngày 23/08/2023, UBND tỉnh Sơn La ban hành Quyết định số 1587/QĐ-UBND phê duyệt Đồ án điều chỉnh tổng thể quy hoạch chi tiết xây dựng Khu công nghiệp Mai Sơn.

Tiến độ KCN Mai Sơn tại Sơn La

Cập nhập đến tháng 01/2026, hệ thống hạ tầng kỹ thuật tại KCN cũng đã có những bước tiến, hệ thống cấp nước đạt khoảng 88% khối lượng; hệ thống xử lý nước thải tập trung đạt 92% khối lượng; đường giao thông nội bộ, đạt khoảng 85% khối lượng và tỷ lệ lấp đầy giai đoạn 1 đạt 65,1%.

Chi phí thuê dự kiến tại KCN Mai Sơn tại Sơn La

Giá thuê cơ sở hạ tầng: 60 USD/m2 (chưa bao gồm VAT)

Phí quản lý: 0,5 USD/m2/năm (chưa bao gồm VAT)

Phí xử lý nước thải: 0,4 USD/m3

Đơn giá nước: 0,4 USD/m3

Đơn giá điện: Theo quy định của EVN

Lưu ý: Các mức phí trên chỉ mang tính tham khảo và có thể thay đổi theo chính sách của chủ đầu tư và thời điểm cụ thể.

Thông tin chủ đầu tư KCN Mai Sơn tại Sơn La

KCN Mai Sơn do Ban Quản lý các khu công nghiệp tỉnh Sơn La làm chủ đầu tư.

Doanh nghiệp được thành lập ngày 19/12/2017, có địa chỉ trụ sở đặt tại số 09, đường Khau Cả, phường Tô Hiệu, tỉnh Sơn La. Người đại diện pháp luật là ông Nguyễn Đức Dũng.

Thông tin nhanh KCN Mai Sơn tại Sơn La

Dự án: Khu công nghiệp Mai Sơn

Ngày khởi công:

Vị trí: xã Chiềng Mung, tỉnh Sơn La

Thời gian vận hành: 2006 - 2056

Tổng diện tích: 168,11ha

Tổng vốn đầu tư: Hơn 1.418 tỷ đồng

Chủ đầu tư: Ban Quản lý các khu công nghiệp tỉnh Sơn La

Tỷ lệ lấp đầy: 65,1% (giai đoạn 1)

Trần Thùy
