Khu công nghiệp Trung Lập (giai đoạn 1) Hải Phòng

Thứ tư, 22/04/2026 - 11:53

KCN Trung Lập (giai đoạn 1) tọa lạc tại xã Vĩnh Thịnh, TP.Hải Phòng. Dự án nằm trên trục Quốc lộ 37, gần trục Quốc lộ 5 và cao tốc Hà Nội – Hải Phòng, kết nối nhanh đến cảng Hải Phòng, sân bay Cát Bi và các tỉnh lân cận như Quảng Ninh, Hải Dương (cũ)…

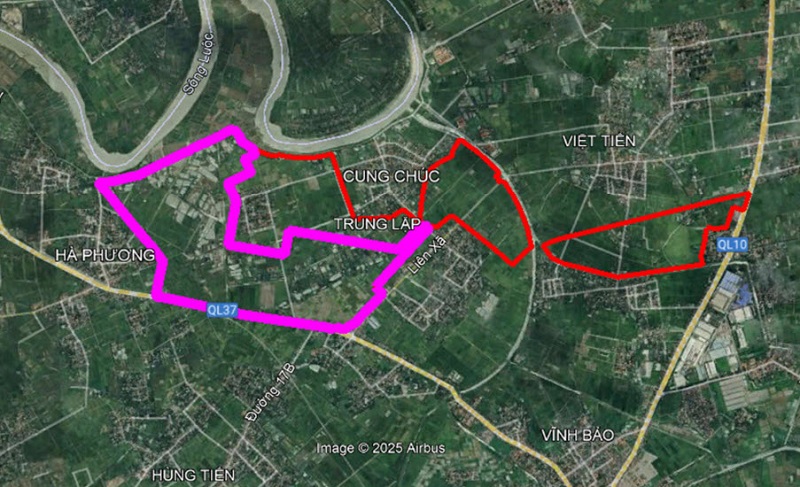

Ranh giới và kết nối liên vùng của KCN Trung Lập (giai đoạn 1) Hải Phòng

Phạm vi lập quy hoạch KCN Trung Lập (giai đoạn 1) thuộc địa giới hành chính xã Vĩnh Thịnh, TP.Hải Phòng. Cụ thể:

- Phía Bắc giáp sông Luộc

- Phía Nam giáp đường Quốc lộ 37, xã Vĩnh Long

- Phía Đông giáp khu dân cư, đất canh tác xã Trung Lập (nay là xã Vĩnh Thịnh)

- Phía Tây giáp xã Thắng Thủy (nay là xã Vĩnh Thịnh)

Kết nối liên vùng

- Cách sân bay Nội Bài: 90km

- Cách sân bay Cát Bi: 35km

- Cách trung tâm TP.Hải Phòng: khoảng 18km

- Cách cảng Hải Phòng: 35km

Vị trí thực hiện KCN Trung Lập (giai đoạn 1)

Quy mô KCN Trung Lập (giai đoạn 1) Hải Phòng

Tổng diện tích

498,04ha

- Giai đoạn 1: 249,23ha

- Giai đoạn 2: 248,81ha

Mật độ xây dựng

75,87%

Quy hoạch sử dụng đất (giai đoạn 1)

- Đất dịch vụ công cộng: 3ha

- Đất nhà máy công nghiệp: 166,73ha

- Đất công trình hạ tầng kỹ thuật: 3,08ha

- Đất cây xanh, mặt nước: 34,11ha

- Đất giao thông, bãi đỗ xe: 32,62ha

Tổng vốn đầu tư

3.403 tỷ đồng

Nhu cầu lao động

20.000 người

Quy mô KCN Trung Lập (giai đoạn 1)

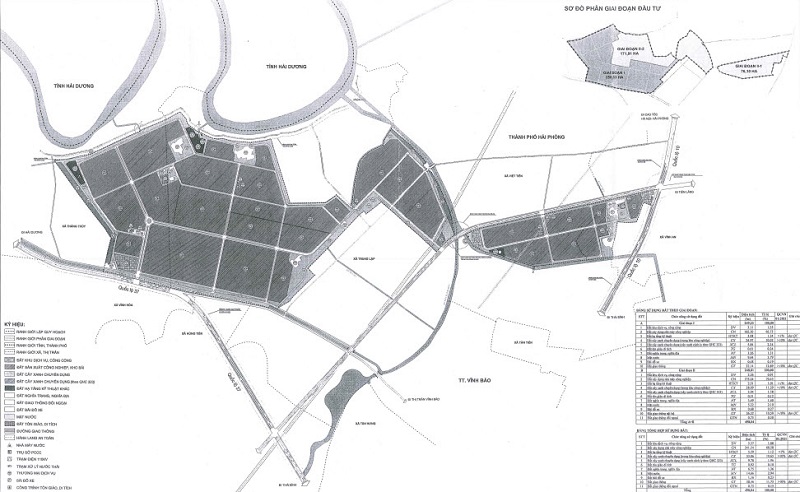

Bản đồ quy hoạch sử dụng đất KCN Trung Lập (giai đoạn 1)

Định hướng ngành sản xuất

Ngành định hướng thu hút đầu tư

- Điện tử - tin học

- Điện tử, máy tính và sản phẩm quang học

- Sản xuất, lắp ráp ô tô

- Chế biến, chế tạo

- Sản xuất thiết bị điện

- Máy móc, thiết bị thông minh

- Đồ gia dụng…

Hệ thống cơ sở hạ tầng KCN Trung Lập (giai đoạn 1) Hải Phòng

Hệ thống giao thông

Hệ thống giao thông đối ngoại liên kết chính với KCN gồm 2 tuyến chính:

- Tuyến ĐH12 kết nối ra QL17B đi thị trấn An Dương đến Quốc lộ 10, mặt cắt 2-2 có chỉ giới rộng 55m trong đó đường chính có mặt đường 21m.

- Tuyến đường thứ hai là tuyến đường quy hoạch kết nối TP.Hải Phòng, bắt đầu từ TP.Hải Phòng đến Quốc lộ 10 qua KCN Tràng Duệ hiện hữu.

Hệ thống cấp điện

Nguồn cấp điện cho dự án được lấy từ các xuất tuyến 22kv sau trạm biến áp 110kV Vĩnh Bảo, giai đoạn dài hạn đề xuất xây dựng riêng 01 trạm 110KV cấp điện cho KCN.

Hệ thống cấp nước

Nguồn nước cấp cho KCN Trung Lập (giai đoạn 1) được đề xuất từ nhà máy nước Vĩnh Bảo 1 hiện có, công suất 12.000m3/ngđ, đến năm 2030 nâng công suất 40.000m3/ngđ qua tuyến ống truyền tải D300-D400 mm đến khu vực thiết kế.

Hệ thống xử lý nước thải

- Xây dựng trạm xử lý nước thải nằm ở lô đất có ký hiệu KT2. Khoảng cách gần nhất từ hàng rào của trạm XLNT đến khu vực dân cư gần nhất từ công trình xử lý nước thải bên trong là 320m.

- Quy mô đầu tư xây dựng TXLNT 7500 m3/ngày đêm, bao gồm 2 mudule tại cụm bể SBR, công suất mỗi module 3750m3/ngày đêm.

Hệ thống hạ tầng viễn thông

Hệ thống thông tin liên lạc cho khu quy hoạch là hệ thống ngầm, kết nối vào hệ thống viễn thông khu vực. Nhu cầu thuê bao khoảng 644 thuê bao.

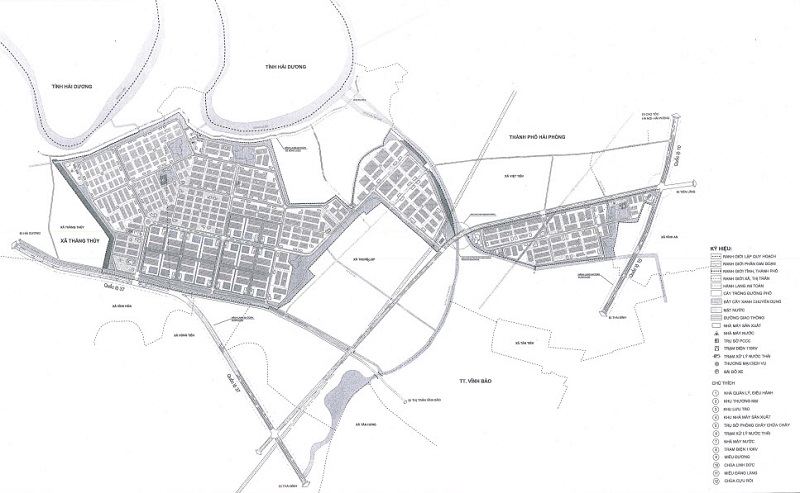

Sơ đồ không gian cảnh quan KCN Trung Lập (giai đoạn 1)

Pháp lý KCN Trung Lập (giai đoạn 1) Hải Phòng

Ngày 26/06/2025, UBND TP.Hải Phòng ban hành Quyết định số 2180/QĐ-UBND về việc phê duyệt Quy hoạch phân khu xây dựng tỷ lệ 1/2000 KCN Trung Lập.

Tiến độ KCN Trung Lập (giai đoạn 1) Hải Phòng

Dự án hiện đang trong quá trình chuẩn bị đầu tư, dự kiến khởi công vào quý III/2026 và hoàn thành vào quý IV/2030.

Thông tin chủ đầu tư KCN Trung Lập (giai đoạn 1) Hải Phòng

Chủ đầu tư dự án KCN Trung Lập (giai đoạn 1) được đề xuất là Công ty Cổ phần Đầu tư và Phát triển Hải Dương – Hải Phòng. Địa chỉ trụ sở đặt tại Lô TM LK 04-25 Khu đô thị Dịch vụ thương mại và nhà ở công nhân Tràng Duệ, phường An Dương, TP.Hải Phòng.

Doanh nghiệp được thành lập ngày 19/06/2025. Người đại diện pháp luật tại thời điểm tháng 4/2026 là bà Sầm Thị Hường, đồng thời là Chủ tịch Hội đồng quản trị.

Ngành nghề hoạt động chính trong ngành Kinh doanh bất động sản, quyền sử dụng đất thuộc chủ sở hữu, chủ sử dụng hoặc đi thuê.

Thông tin nhanh KCN Trung Lập (giai đoạn 1) Hải Phòng

Dự án: KCN Trung Lập (giai đoạn 1) Hải Phòng

Ngày khởi công:

Vị trí: xã Vĩnh Thịnh, TP.Hải Phòng

Thời gian vận hành:

Tổng diện tích: 249,23ha (giai đoạn 1)

Tổng vốn đầu tư: 3.403 tỷ đồng

Chủ đầu tư: Công ty Cổ phần Đầu tư và Phát triển Hải Dương – Hải Phòng (đề xuất)

Tỷ lệ lấp đầy:
