Văn phòng Chính phủ có văn bản số 487/TB-VPCP ngày 15/9/2026 thông báo kết luận của Phó Thủ tướng Thường trực Phạm Gia Túc tại chuyến kiểm tra và làm việc về tình hình triển khai các dự án trọng điểm giao thông và năng lượng tại khu vực đồng bằng sông Cửu Long.
Để bảo đảm các công trình hoàn thành theo đúng kế hoạch, Phó Thủ tướng Thường trực yêu cầu các bộ, ngành, địa phương và đơn vị liên quan thực hiện nghiêm chỉ đạo của Thủ tướng tại Công điện số 53/CĐ-TTg ngày 12/8/2026.
Các cơ quan phải tập trung khắc phục khó khăn, xử lý vướng mắc và đẩy nhanh tiến độ thi công. Quá trình triển khai phải tuân thủ chặt chẽ quy trình, tiêu chuẩn, quy chuẩn và thiết kế kỹ thuật, trong đó chất lượng và an toàn công trình được đặt lên hàng đầu.

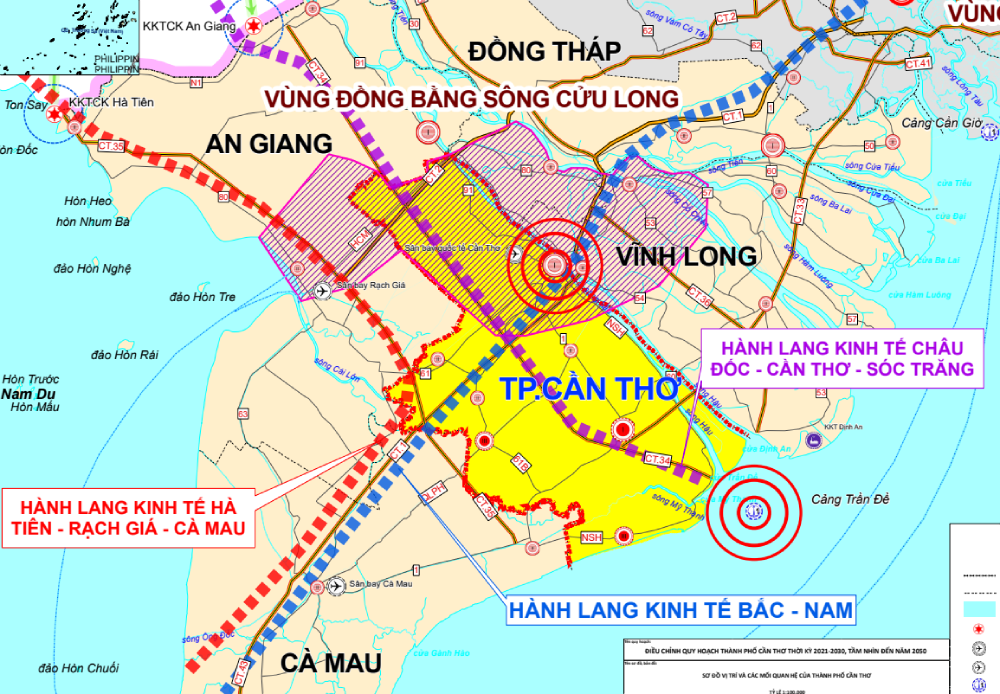

Cao tốc miền Tây được yêu cầu tăng tốc thi công
Đối với các công trình giao thông trọng điểm, Phó Thủ tướng Thường trực yêu cầu Bộ Xây dựng, Bộ Tài chính, UBND TP Cần Thơ, UBND tỉnh An Giang và các đơn vị liên quan thực hiện nghiêm chỉ đạo của Chính phủ về triển khai dự án cao tốc Châu Đốc - Cần Thơ - Sóc Trăng giai đoạn 1.

Các chủ đầu tư phải kiểm soát chặt chẽ tiến độ, chỉ đạo nhà thầu tăng cường máy móc, thiết bị, nhân lực và vật lực, tổ chức thi công “3 ca 4 kíp”. Cùng với đó, các đơn vị phải chủ động áp dụng giải pháp kỹ thuật phù hợp để đưa dự án về đích theo kế hoạch.
Phó Thủ tướng Thường trực đề nghị Bộ Xây dựng và Bí thư Thành ủy, Chủ tịch UBND TP Cần Thơ trực tiếp làm việc với Bí thư Tỉnh ủy và Chủ tịch UBND tỉnh An Giang, TP Đồng Nai để cân đối hỗ trợ nguồn vật liệu đá còn thiếu cho dự án cao tốc Cần Thơ - Cà Mau, Châu Đốc - Cần Thơ - Sóc Trăng, bảo đảm tiến độ hoàn thành theo đúng Nghị quyết của Quốc hội (nghiên cứu sớm gia hạn thời gian khai thác mỏ Trà Đuốc Lớn đã cấp cho dự án theo cơ chế đặc thù), dự án đường Hồ Chí Minh đoạn Rạch Sỏi - Bến Nhất và đoạn Gò Quao - Vĩnh Thuận để bảo đảm tiến độ hoàn thành vào năm 2026 và các dự án đường cao tốc trong khu vực theo quy định.
Tìm thêm nguồn vật liệu
UBND các tỉnh, thành phố: Cần Thơ, An Giang, Đồng Tháp và Vĩnh Long tiếp tục rà soát khả năng nâng công suất, mở thêm mỏ và điều chuyển linh hoạt vật liệu giữa các dự án để cung ứng cho các dự án trọng điểm theo thẩm quyền và quy định.
Những địa phương, cơ quan chủ quản có nhu cầu vật liệu phải chủ động làm việc với nơi có mỏ để xây dựng kế hoạch cung ứng cụ thể.
Bên cạnh nguồn vật liệu tại chỗ, Phó Thủ tướng Thường trực yêu cầu nghiên cứu sử dụng cát biển tại những khu vực phù hợp, xác định nguồn đá từ các địa phương ở xa và tính toán phương án vận chuyển bằng đường biển. Chủ động nghiên cứu triển khai đa dạng hóa nguồn vật liệu xây dựng, trong đó có việc nghiên cứu nhập khẩu cát, đá từ Campuchia để cung ứng cho các công trình, dự án (nếu cần thiết);
Các địa phương có dự án đi qua phải công bố giá vật liệu và chỉ số giá xây dựng theo đúng quy định, bảo đảm phù hợp với mặt bằng giá và khả năng cung ứng thực tế của thị trường.
Bộ Công Thương có trách nhiệm hướng dẫn địa phương rà soát trữ lượng, chất lượng các mỏ và điều phối nguồn vật liệu từ nơi có khả năng cung ứng sang khu vực còn thiếu.

Bộ Xây dựng thường xuyên theo dõi, kiểm tra, hướng dẫn các địa phương trong triển khai thực hiện, kịp thời báo cáo Thủ tướng Chính phủ các khó khăn vướng mắc; tiếp tục chỉ đạo, đôn đốc các chủ đầu tư, nhà thầu đẩy nhanh tiến độ các dự án do Bộ Xây dựng quản lý, hoàn thành đúng kế hoạch, bảo đảm chất lượng, an toàn công trình khi đưa vào sử dụng.
Thi công cao tốc Cà Mau - Đất Mũi
Đối với cao tốc Cà Mau - Cái Nước và Cái Nước - Đất Mũi, Bộ Quốc phòng được yêu cầu khẩn trương nghiên cứu phương án xây dựng theo chỉ đạo của Chính phủ.
Việc lựa chọn giải pháp thi công phải được đánh giá kỹ lưỡng, thận trọng, không làm kéo dài thời gian thực hiện và tránh gây lãng phí phần kinh phí đã đầu tư theo phương án đắp trên nền đất
Bộ Quốc phòng chủ động quyết định theo thẩm quyền giải pháp thi công thích ứng với điều kiện địa hình, địa chất của khu vực; chỉ đạo các đơn vị đẩy nhanh tiến độ nhưng vẫn phải tuân thủ đầy đủ quy trình, tiêu chuẩn và thiết kế kỹ thuật, bảo đảm chất lượng, an toàn và hiệu quả công trình.
Tháo gỡ vướng mắc, bảo đảm tiến độ các dự án nhiệt điện
Đối với lĩnh vực năng lượng, Phó Thủ tướng Thường trực nhấn mạnh bảo đảm an ninh cung cấp điện là nhiệm vụ đặc biệt quan trọng, cấp bách, có ý nghĩa quyết định đối với mục tiêu tăng trưởng kinh tế hai con số trong giai đoạn tới.
Khu vực Đồng bằng sông Cửu Long, đặc biệt là TP Cần Thơ, được xác định có vai trò ngày càng quan trọng trong chiến lược phát triển quốc gia. Việc hình thành các khu công nghiệp và trung tâm năng lượng tại khu vực này được xem là điều kiện cần thiết để duy trì tăng trưởng bền vững.
Bộ Công Thương được giao nghiên cứu các đề xuất của UBND TP Cần Thơ trong quá trình điều chỉnh, cập nhật Quy hoạch điện VIII, trong đó lưu ý những dự án điện gió ngoài khơi. Việc bổ sung phải có đầy đủ căn cứ pháp lý, bảo đảm tính khả thi, hiệu quả và khả năng giải tỏa công suất.
Đối với Nhà máy Nhiệt điện Long Phú, Bộ Công Thương sẽ làm việc với Petrovietnam và các đơn vị liên quan để xem xét đề xuất bổ sung Nhà máy điện Long Phú 2. Quá trình đánh giá phải làm rõ tính khả thi, hiệu quả, khả năng hấp thụ của hệ thống và phương án giải tỏa công suất.
Với Nhà máy Nhiệt điện Sông Hậu 2, Bộ Công Thương chủ trì xử lý các tranh chấp phát sinh với chủ đầu tư, bảo đảm hài hòa lợi ích, tuân thủ pháp luật và cam kết quốc tế. Nhiệm vụ này phải hoàn thành trong tháng 9/2026, làm cơ sở xem xét đề xuất của Petrovietnam nhằm sớm triển khai dự án, hướng tới vận hành trong năm 2030.
Đối với Chuỗi dự án Trung tâm Điện lực Ô Môn - Lô B, Petrovietnam phải kiểm soát chặt đường găng của các dự án thượng nguồn và trung nguồn, rút ngắn tiến độ tại những hạng mục đủ điều kiện, bảo đảm có dòng khí đầu tiên không muộn hơn quý 3/2027. Tỉnh An Giang được yêu cầu sớm bàn giao mặt bằng sạch cho đoạn tuyến ống vận chuyển khí đi qua địa bàn.
Riêng Nhà máy Nhiệt điện Ô Môn II, các vướng mắc và quá trình đàm phán hợp đồng phải được giải quyết dứt điểm trong tháng 9/2026, không để kéo dài làm ảnh hưởng tiến độ.
Nhà máy Nhiệt điện Ô Môn III phải hoàn thành lựa chọn nhà thầu EPC trong tháng 9/2026 và triển khai đồng bộ các gói thầu liên quan. Trong khi đó, Nhà máy Nhiệt điện Ô Môn IV được yêu cầu đẩy nhanh thi công, hoàn thành và đưa vào sử dụng trước năm 2028.
Đối với đề xuất bổ sung Nhà máy điện Ô Môn V, Petrovietnam có văn bản chính thức gửi Bộ Công Thương về đề xuất bổ sung dự án nhà máy nhiệt điện Ô Môn V, bảo đảm tuân thủ quy định pháp luật về điện lực, pháp luật về quy hoạch, trong đó lưu ý làm rõ việc bảo đảm nguồn khí cấp cho toàn Trung tâm điện lực Ô Môn - Lô B.
Bên cạnh đó, đánh giá tính khả thi, hiệu quả có cam kết tiến độ thực hiện năm 2030, khả năng hấp thụ của hệ thống và giải tỏa công suất; Bộ Công Thương báo cáo Thủ tướng Chính phủ theo quy định.
Thiên An
