Sau hợp nhất, Cần Thơ muốn bổ sung mới 19 dự án điện vào quy hoạch

Thứ năm, 06/08/2026 - 11:01

Hàng loạt dự án năng lượng mới đang được Cần Thơ đề xuất đưa vào quy hoạch nhằm khai thác tiềm năng sau hợp nhất. Ngoài 19 dự án nguồn điện được kiến nghị bổ sung, thành phố còn đề xuất điều chỉnh 17 dự án về tiến độ, vị trí và phương án đấu nối.

Mới đây, Chủ tịch UBND thành phố Cần Thơ Trương Cảnh Tuyên đã tiếp và làm việc với Đoàn công tác Bộ Công Thương do Thứ trưởng Trương Thanh Hoài làm Trưởng đoàn về định hướng phát triển công nghiệp, năng lượng và tình hình triển khai các dự án trọng điểm trên địa bàn.

Cần Thơ có 57 dự án nguồn điện, tổng công suất hơn 12.192MW

Tại buổi làm việc, Sở Công Thương đã báo cáo tình hình triển khai Quy hoạch điện VIII điều chỉnh, định hướng phát triển năng lượng, công nghiệp năng lượng và các dự án trọng điểm trên địa bàn thành phố.

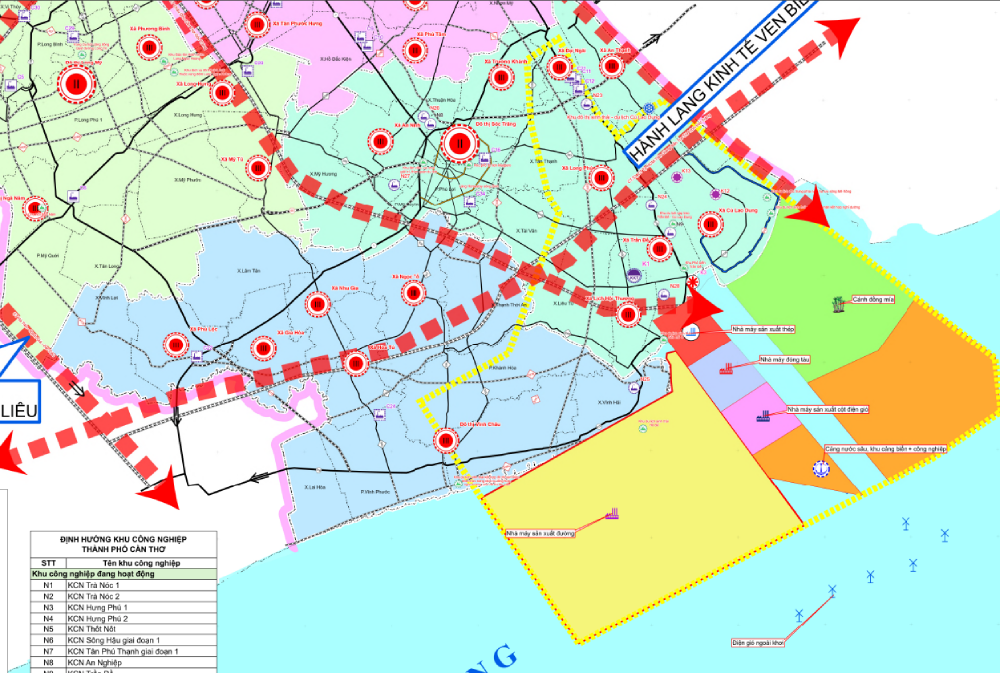

Sau hợp nhất, Cần Thơ muốn bổ sung mới 19 dự án điện vào quy hoạch- Ảnh 1.

Theo báo cáo, Cần Thơ hiện có 57 dự án nguồn điện, với tổng công suất khoảng 12.192,7MW.

Trong đó, 16 nhà máy đã vận hành, tổng công suất khoảng 2.504,5MW, gồm 3 nhà máy nhiệt điện, 8 nhà máy điện gió, 2 nhà máy điện sinh khối, 2 nhà máy điện rác và một nhà máy điện mặt trời.

Ngoài ra, thành phố có 9 dự án đang thi công với tổng công suất 5.092,5MW; 14 dự án đã được cấp chủ trương đầu tư với tổng công suất 3.083,8MW; 18 dự án chưa có nhà đầu tư, đang thực hiện lựa chọn nhà đầu tư với tổng công suất 1.512MW.

Điện khí, điện gió và điện rác mở ra dư địa tăng trưởng mới

Theo đánh giá, việc phát triển các nguồn điện, đặc biệt là điện khí, điện gió, điện mặt trời, điện sinh khối và điện từ chất thải, có ý nghĩa quan trọng trong khai thác tiềm năng của Cần Thơ sau khi hợp nhất, mở rộng địa giới hành chính.

Trong đó, điện rác không chỉ bổ sung nguồn điện cho hệ thống mà còn góp phần xử lý chất thải rắn, bảo vệ môi trường và thúc đẩy mô hình kinh tế tuần hoàn. Điện sinh khối cũng được xác định là lĩnh vực còn nhiều dư địa phát triển, trong bối cảnh Cần Thơ là trung tâm sản xuất và chế biến nông nghiệp của vùng Đồng bằng sông Cửu Long.

Thời gian qua, một số dự án trọng điểm đã được triển khai, đưa vào vận hành hoặc đang thi công, tiêu biểu như Nhà máy Nhiệt điện Sông Hậu I, Nhà máy Nhiệt điện Long Phú I và Chuỗi dự án khí - điện Lô B - Ô Môn.

Tổng công suất của các dự án đã vận hành, đang thi công và đã được cấp chủ trương đầu tư đạt khoảng 10.680,7MW, tương đương 87,6% tổng công suất nguồn điện theo quy hoạch được giao.

Sau hợp nhất, Cần Thơ muốn bổ sung mới 19 dự án điện vào quy hoạch- Ảnh 2.

Theo thành phố Cần Thơ, quá trình triển khai các dự án năng lượng trên địa bàn vẫn còn một số khó khăn, vướng mắc. Một số dự án nguồn điện trọng điểm còn chậm tiến độ, có nguy cơ không bảo đảm tiến độ theo quy hoạch được duyệt, như Nhà máy Nhiệt điện Ô Môn II và Nhà máy Nhiệt điện Sông Hậu II.

Thành phố hiện còn 18 dự án nguồn điện với tổng công suất 1.512MW chưa hoàn thành việc lựa chọn nhà đầu tư.

Tiến độ đầu tư một số công trình nguồn điện, lưới điện truyền tải 500kV và 220kV còn chậm, chưa đồng bộ với tiến độ phát triển nguồn điện. Công tác giải phóng mặt bằng tại một số khu vực cũng chưa đáp ứng yêu cầu, đặc biệt đối với các dự án đường dây và trạm biến áp.

Đề xuất bổ sung 19 dự án nguồn điện công suất 42.175MW

Tại buổi làm việc, Cần Thơ kiến nghị Bộ Công Thương quan tâm tháo gỡ khó khăn đối với Nhà máy Nhiệt điện Ô Môn II và Nhà máy Nhiệt điện Sông Hậu II; xem xét điều chỉnh, bổ sung các dự án nguồn điện, lưới điện và phương án đấu nối theo đề xuất của UBND thành phố.

Sau hợp nhất, Cần Thơ muốn bổ sung mới 19 dự án điện vào quy hoạch- Ảnh 3.

Cụ thể, Cần Thơ đề xuất điều chỉnh 17 dự án với tổng công suất 3.416,8MW. Nội dung điều chỉnh tập trung vào tiến độ các dự án nhiệt điện; vị trí, quy mô và phương án đấu nối của các dự án điện gió, điện mặt trời và điện rác.

Đáng chú ý, thành phố kiến nghị bổ sung mới 19 dự án nguồn điện với tổng công suất 42.175MW. Danh mục đề xuất bao gồm các dự án nhiệt điện khí Long Phú 2, Long Phú 3, điện gió trên bờ, điện gió gần bờ, điện gió ngoài khơi và các dự án điện mặt trời tập trung.

Hướng tới xây dựng trung tâm năng lượng và công nghiệp sinh thái

Chủ tịch UBND thành phố Trương Cảnh Tuyên cho rằng, sau hợp nhất mở rộng địa giới hành chính, Cần Thơ có thêm nhiều dư địa, tiềm năng lớn để phát triển năng lượng, nhất là khi tích hợp các khu vực có lợi thế về nhiệt điện, điện khí, điện gió và các nguồn năng lượng tái tạo.

Theo Chủ tịch UBND thành phố, Cần Thơ sẽ tăng cường theo dõi tiến độ các dự án năng lượng; trực tiếp chỉ đạo tháo gỡ những khó khăn, vướng mắc thuộc thẩm quyền địa phương, nhất là trong công tác giải phóng mặt bằng, thủ tục đầu tư, đất đai và quy hoạch.

Lãnh đạo Cần Thơ đề nghị Bộ Công Thương tiếp tục hỗ trợ địa phương trong quá trình cập nhật, điều chỉnh Quy hoạch điện VIII; tháo gỡ vướng mắc đối với các dự án trọng điểm như Ô Môn II và Sông Hậu II. Đồng thời hỗ trợ thành phố nghiên cứu tổng thể phát triển năng lượng, trong đó có định hướng xây dựng trung tâm năng lượng và công nghiệp sinh thái phù hợp với tiềm năng mới của thành phố sau hợp nhất.

Kết luận buổi làm việc, Thứ trưởng Bộ Công Thương Trương Thanh Hoài đánh giá Cần Thơ có tiềm năng rất lớn để phát triển năng lượng và công nghiệp năng lượng. Đây cần được xem là một trong những động lực tăng trưởng quan trọng của thành phố trong giai đoạn tới.

Đối với những khó khăn, vướng mắc thuộc thẩm quyền, Bộ Công Thương sẽ phối hợp, hướng dẫn và cử các cơ quan chuyên môn làm việc với địa phương để tháo gỡ, nhất là những vấn đề liên quan đến quy hoạch, đấu nối và triển khai các dự án trọng điểm.

Đối với các nhà đầu tư không đủ năng lực, thành phố cần sớm rà soát và xử lý theo quy định, tạo điều kiện cho những nhà đầu tư có đủ năng lực tham gia triển khai dự án.

Riêng với điện gió ngoài khơi, Thứ trưởng Bộ Công Thương cho rằng đây là lĩnh vực có tiềm năng phát triển dài hạn, không chỉ phục vụ cung ứng điện mà còn mở ra không gian cho công nghiệp phụ trợ và các ngành công nghiệp liên quan.

Bộ Công Thương đề nghị Cần Thơ nghiên cứu bài bản chiến lược phát triển năng lượng và công nghiệp năng lượng sau hợp nhất. Việc phát triển nguồn điện phải gắn với đầu tư đồng bộ hệ thống lưới điện truyền tải. Các dự án nguồn điện và công trình truyền tải cũng cần được cập nhật đầy đủ vào quy hoạch chung, quy hoạch địa phương, tạo cơ sở triển khai đồng bộ trong thời gian tới.

Thiên An
